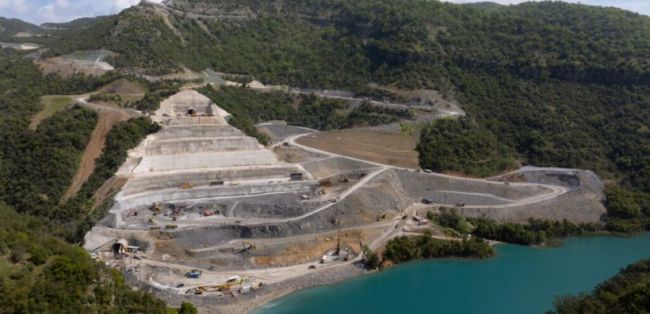

Νέο χρονοδιάγραμμα ολοκλήρωσης και επικαιροποιημένος προϋπολογισμός για το αντλησιοταμιευτικό της Αμφιλοχίας

plant 260420 amt b0042 1024x767

Αυξημένο προϋπολογισμό και παράταση προβλέπει για το αντλησιοταμιευτικό της Αμφιλοχίας νέα απόφαση του ΥΠΕΝ.

Συγκεκριμένα, ο προϋπολογισμός τίθεται στα 646 εκατ. ευρώ, με την επιχορήγηση στα 250 εκατ. ευρώ μέσω του Προγράμματος Δημοσίων Επενδύσεων και το Ταμείο Ανάκαμψης.

Παράλληλα, ορίζεται η 30 Ιουνίου ως τελική ημερομηνία για τα ορόσημα β’ έως ε’ και ζ’ έως ι’ και η 31η Οκτωβρίου ως τελική ημερομηνία για το ορόσημο στ’.

Η καταβολή της χρηματοδότησης προβλέπεται να γίνει ως εξής:

α) Ο Φορέας Κατασκευής/Κύριος του έργου, με την ένταξη του έργου, λαμβάνει μέρος της ενίσχυσης ως προκαταβολή (πρώτη δόση), ίση με το 40% του συνολικού ποσού της επενδυτικής ενίσχυσης, ήτοι εκατό εκατομμύρια (100.000.000 €) ευρώ.

β) Με την ολοκλήρωση του συνόλου των έργων οδοποιίας, ο Φορέας Κατασκευής/Κύριος του έργου λαμβάνει μέρος της ενίσχυσης ποσού δέκα πέντε εκατομμυρίων (15.000.000 €) ευρώ.

γ) Με την ολοκλήρωση της κατασκευής του Σώματος Φράγματος Αγίου Γεωργίου, ο Φορέας Κατασκευής/Κύριος του έργου λαμβάνει μέρος της ενίσχυσης ποσού σαράντα εκατομμυρίων (40.000.000 €) ευρώ.

δ) Με την ολοκλήρωση της διάνοιξης της Σήραγγας Προσαγωγής Αγίου Γεωργίου μήκους 2,00 χιλιομέτρων ο Φορέας Κατασκευής/Κύριος του έργου λαμβάνει μέρος της ενίσχυσης ποσού δέκα πέντε εκατομμυρίων (15.000.000 €) ευρώ.

ε) Με την ολοκλήρωση της διάνοιξης της Σήραγγας Προσαγωγής Πύργου μήκους 0,90 χιλιομέτρων ο Φορέας Κατασκευής/Κύριος του έργου λαμβάνει μέρος της ενίσχυσης ποσού δέκα εκατομμυρίων (10.000.000 €) ευρώ.

στ) Με την ολοκλήρωση της κατασκευής του Σώματος Φράγματος Πύργου, ο Φορέας Κατασκευής/Κύριος του έργου λαμβάνει μέρος της ενίσχυσης ποσού είκοσι εκατομμυρίων (20.000.000 €) ευρώ.

ζ) Με την ολοκλήρωση ανοιχτών εκσκαφών στην περιοχή του Σταθμού Παραγωγής ο Φορέας Κατασκευής/Κύριος του έργου λαμβάνει μέρος της ενίσχυσης ποσού τριάντα εκατομμυρίων (30.000.000 €) ευρώ.

θ) Με την ολοκλήρωση της διάνοιξης της σήραγγας Υψηλής Πίεσης Πύργου ο Φορέας Κατασκευής/Κύριος του έργου λαμβάνει μέρος της ενίσχυσης ποσού πέντε εκατομμυρίων (5.000.000 €) ευρώ.

ι) Με την ολοκλήρωση της διάνοιξης φρεατίων προσαγωγής ο Φορέας Κατασκευής/Κύριος του έργου λαμβάνει μέρος της ενίσχυσης ποσού δέκα εκατομμυρίων (10.000.000 €) ευρώ.

energypress.gr



googlenews

Ακολουθήστε το Agrinio2Day  στο Google News




zenith

Επισκόπηση απορρήτου

Αυτός ο ιστότοπος χρησιμοποιεί cookies ώστε να μπορούμε να σας παρέχουμε την καλύτερη δυνατή εμπειρία χρήστη. Οι πληροφορίες cookie αποθηκεύονται στο πρόγραμμα περιήγησής σας και εκτελούν λειτουργίες όπως η αναγνώριση σας όταν επιστρέφετε στον ιστότοπό μας και η βοήθεια της ομάδας μας να κατανοήσει ποιες ενότητες του ιστότοπου θεωρείτε πιο ενδιαφέρουσες και χρήσιμες.
